Ort der Ausführung: | Zeitzer Str., Pegau, Sachsen, Deutschland, Europa |
---|---|
Zeitraum: | Mär 2020 - Feb 2023 |
Zuständiger Firmen-Standort: | Niederlassung Nord/Ost, Pegau |
Die Stadt Pegau plante den grundhaften Ausbau der Zeitzer Straße in Pegau. Die beidseitigen Gehwege wurden im Jahre 2014 erneuert und sollten erhalten werden. Die Fahrbahn erhielt eine einheitliche Breite und die verbleibenden Nebenflächen wurden als Parkflächen ausgewiesen. Zudem wurde der südliche Geweg im Westen bis zum Bahnübergang verlängert.

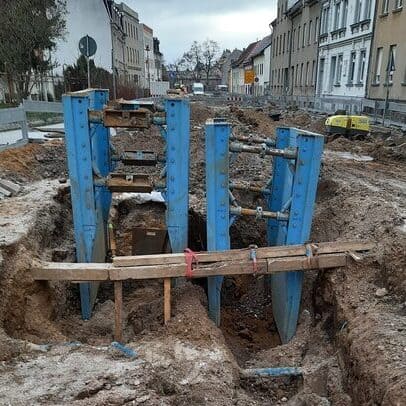

Im Zuge dieser Baumaßnahme wurde die Kanalisation erneuert und gemäß Abwasserbeseitigungskonzept von Misch- auf Trennsystem umgestellt. Für die angrenzenden Seitenstraßen wurde eine Anschlussmöglichkeit für eine zukünftige Umstellung auf das Trennsystem vorgesehen .
Die Aufgabenstellung umfasste neben der Planung auch die örtliche Bauüberwachung, die Baugrunduntersuchung und die Entwurfsvermessung. Im Rahmen der Vorplanung erfolgte eine Untersuchung von 3 Varianten (jeweils im Kanalbau und im Straßenbau). Die jeweiligen Vorzugsvarianten wurden im Rahmen der Entwurfsplanung für die angestrebte Zielstellung optimiert.

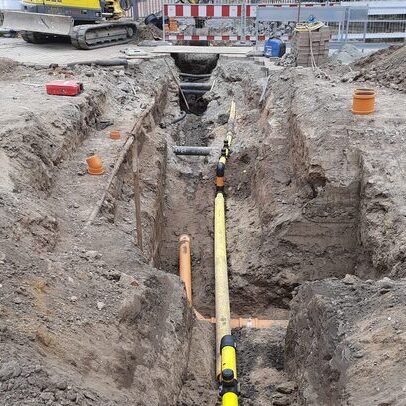

Bis zur Umstellung der Seitenstraßen ist es erforderlich, das anfallende Mischwasser aus den Seitenstraßen im zukünftigen Regenwasserkanal der Zeitzer Straße abzuleiten. Zudem wurde ein Sonderbauwerk (Schacht DN 2000) errichtet mit einem Auslauf in Richtung des bisherigen Mischwasserkanals und einem Auslauf mit einer vorgeschalteten Schwelle in Richtung des neuen Regenwasserkanals. Nach Umstellung der Seitenstraßen auf Trennsystem (Endzustand) kann die Schwelle zurückgebaut und der jetzige Auslauf verschlossen werden. Das Kanalnetz wurde im Rahmen der Entwurfsplanung sowohl für den Zwischen- als auch den Endzustand hydraulisch überrechnet und das Sonderbauwerk entsprechend dimensioniert und mit der Unteren Wasserbehörde abgestimmt.
Für die öffentlichen Flächen wurde eine dezentrale Regenwasserbewirtschaftung angestrebt. Das heißt, anfallendes Oberflächenwasser soll zunächst versickern und nur bei stärkeren Regenfällen in die Kanalisation abgeleitet werden. Dazu wurden die Fahrbahnnebenflächen mit versickerungsfähigem Pflaster befestigt. Überschüssiges Regenwasser wird in beidseitig der Straße angeordneten Muldenrinnen gefasst und in regelmäßigen Abständen in die neu angeordneten Grünflächen innerhalb der Fahrbahnnebenflächen abgeleitet. Die Grünflächen erhielten einen etwas höher angeordneten Straßeneinlauf mit Anschluss an die neue Regenwasserkanalisation.

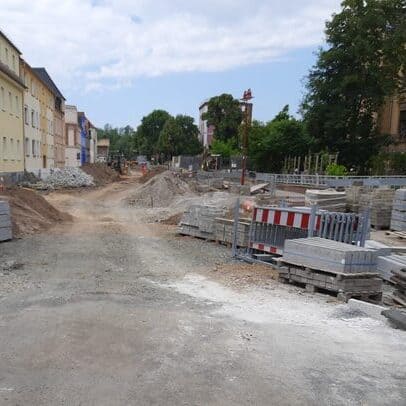

Die Realisierung erfolgte in mehreren Bauabschnitten. Da es sich bei der Zeitzer Straße um eine Hauptverbindungsstraße handelt, musste ein umfangreiches Verkehrskonzept erstellt werden, welches die Beschilderung und Verkehrsführung während der Bauzeit (Vollsperrung in mehreren Bauabschnitten, Umleitung ÖPNV) regelte.
Leistungen nach HOAI: 1 - 9 (Ingenieurbauwerke, Verkehrsanlagen), örtliche Bauüberwachung
Kosten: ca. 1,5 Mio. € netto Baukosten; ca. 145.000 € netto Honorarkosten
Straßenkategorien: | Gemeindestraßen |
---|---|
Nutzungsart: | Öffentlich |
Aufgabenbereiche: | Abwasserentsorgung , Hydraulik |
---|
